【攀水電】銀江水電站全面推進工程建設并具備蓄水條件

川投能源 0
【攀水電】銀江水電站全面推進工程建設并具備蓄水條件
【攀水電】銀江水電站全面推進工程建設并具備蓄水條件

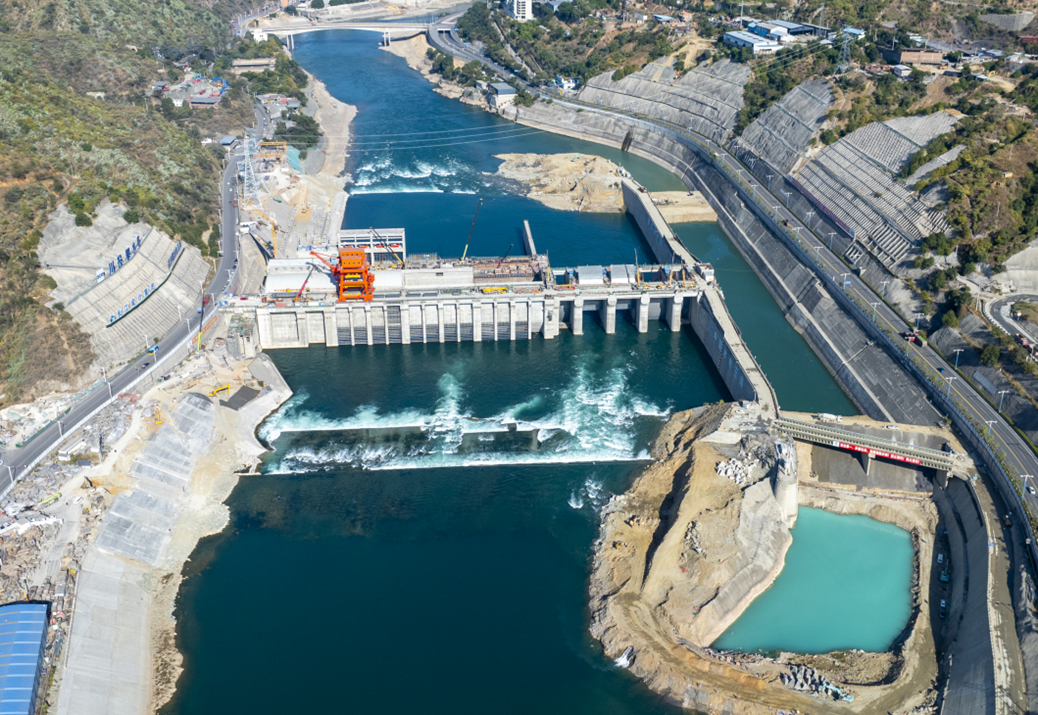

微風不燥,暖陽正好,冬日的銀江水電站施工現場機械轟鳴,車水馬龍,一片熱鬧繁忙景象。自11月18日導流明渠成功截流以來,銀江水電站工程建設再提速,形象面貌日新月異,全面向著蓄水發電目標發起總攻。

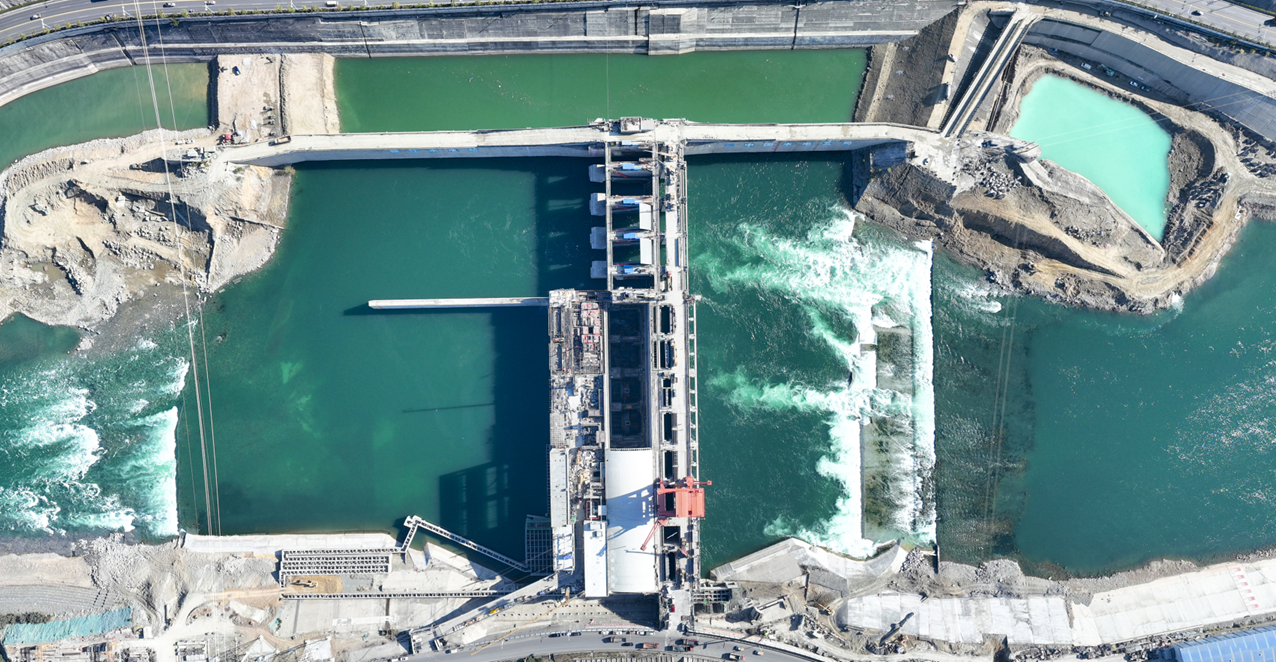

工程建設高效推進。銀江水電站大壩廠房0#~10#壩段全線澆筑至壩頂高程1008.00米,中控室、GIS樓投入使用,1#~6#機組12扇閘門及12扇攔污柵安裝完成并正常擋水,溢流壩5孔弧形工作門全部安裝就位并正常啟閉;三期上游圍堰半個月內填筑到頂,平均每天填筑量超過1萬方,防滲體系施工完成;各項工作均按照既定目標緊張有序推進。根據四川省能源局和水規總院相關工作安排,計劃12月14日~19日開展工程蓄水安全鑒定和蓄水技術預驗收工作,20日上午召開工程蓄水驗收會議,公司計劃12月16日~22日擇機按照設計蓄水技術要求逐步蓄水至正常蓄水位998.5米。

機電安裝全面開花。1號機組已啟動無水調試工作;2號機組導水機構、大軸、轉輪、轉子及定子等大件吊裝工作陸續完成,正在進行機組盤車;1號主變、GIS設備、廠用電系統、廠房直流系統、通信系統、消防系統等公用設備安裝基本完成,全面進入調試階段;首批(1號、2號)機組啟動階段質量監督已于12月7日~10日完成,啟動驗收專家現場檢查已于12月11日完成,計劃20日左右召開首批(1號、2號)機組啟動驗收會議;水規總院于12月4日~9日組織開展了銀江水電站首臺機組投產發電前質量提升咨詢活動,為首臺機組順利投產發電提供了質量技術保障。

送出線路蓄勢待發。11月10日220kV送出線路(渡銀線)導線展放完成,11月24日全線完工,目前已完成全部質量監督檢查工作及啟動驗收專家現場檢查,計劃12月18日召開送出工程啟動驗收會議。

下一步,攀水電公司將錨定目標不放松,擼起袖子加油干,團結帶領各參建單位持續推進銀江水電站工程蓄水、首臺機組并網發電等工作,馬力全開跑出銀江“加速度”,堅決打贏首臺機組投產發電攻堅戰。
