【攀水電】銀江水電站6號機組定子吊裝成功

川投能源 0

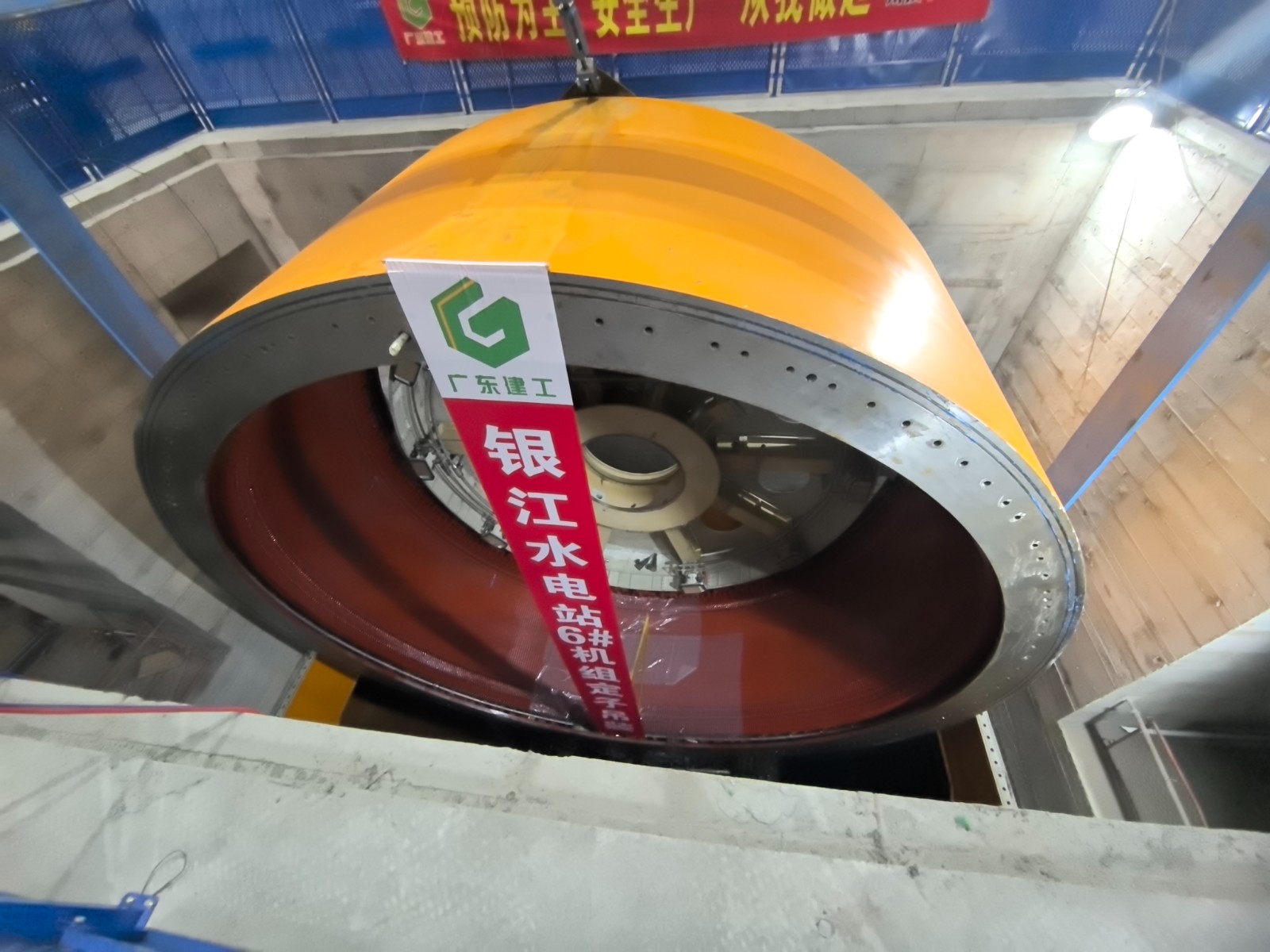

銀江水電站6號機組定子吊裝成功
銀江水電站6號機組定子吊裝成功2

10月29日,銀江水電站6號機組的核心大件定子順利完成吊裝,標志著銀江水電站機組安裝所有大件吊裝任務圓滿完成,項目建設進度再上新臺階。

此次吊裝的6號機組定子,作為機組發電系統的“心臟”部件,涵蓋機座、鐵芯、線棒及通風滅火系統等核心組件,其總裝配重量達190.5噸,機座最大外徑10400毫米,整體起吊重量約228噸,對吊裝技術精度與全過程安全管控均提出更高要求。為高效推進任務,攀水電公司認真落實集團公司及川投能源“決戰100天 奮力實現全年目標”工作推進會議精神,將6號機組定子安裝吊裝作為開展勞動競賽的重要目標任務之一,牽頭聯動設計、監理、機電安裝單位及設備廠家,倒排工期、掛圖作戰,以精細化管理推進安裝進度。經過全體參建人員80天的日夜奮戰,最終較原計劃提前15天完成定子組裝工作,并先后通過交接試驗、專項驗收、吊裝準備核查及安全技術交底等多輪嚴格檢驗,各項數據均達標,確保了6號機定子安全平穩完成吊裝。

在吊裝現場,川投能源副總經理、攀水電公司黨總支書記、董事長徐孝剛對奮戰在一線的公司員工及安裝單位團隊致以誠摯感謝,對取得的成績給予了高度評價。他強調,當前銀江水電站已進入機組全面投產發電的決戰決勝關鍵期,全體參建人員要持續發揚“攻堅克難、敢打必勝”的拼搏精神,以“再接再厲、一鼓作氣”的干勁合力攻堅,既要確保年度各項目標任務圓滿完成,更要堅決實現機組全面投產發電的核心目標,為“十四五”規劃完美收官遞交優異答卷,為“十五五”規劃開局積蓄強勁動能。
